長九(神山)灰?guī)r礦項目110kV供用電工程是2017年12月1日開工的。開工前遇到的問題是,人手不夠,誰來管理施工呢?公司副總經理劉孟輝略加思索,立馬想到了一個人:老汪——對,就是他了,借調過來抓施工,放心得很!這一想法很快得到了水電八局砂石公司的支持。于是,開工前的一個月,老汪從千里之外的云南白鶴灘水電站工地來到了安徽池州,住進了位于殷匯鎮的前方指揮部,熟悉圖紙,踏勘現場。前方指揮部距離工地較近,而且10多分鐘就能走到監理部。
110kV供用電工程由燈塔變—物流變(碼頭)、燈塔變—長礦變(礦山)兩段線路工程及其配套的光纜通信工程組成,全線單回路混合架設鋼管桿、角鋼塔,共采用桿塔139基;兩段線路路徑總長31.3公里。沿線低山丘陵范圍地勢起伏和高差大,植被茂密;不僅數次跨越銅九鐵路、G50滬渝高速、G318國道、縣(鄉)道及河流,而且上百次鉆(跨)縱橫交錯的220kV、110kV、35kV、10kV等高壓線路及低壓線、通信線。在河流、高速公路、鐵路、高壓線路這樣的特殊部位,需要采用無人機展放導引繩,而且,不能影響其他線路的供電、通信和正常的交通秩序。在筆者這個外行人看來,施工條件挺復雜的。

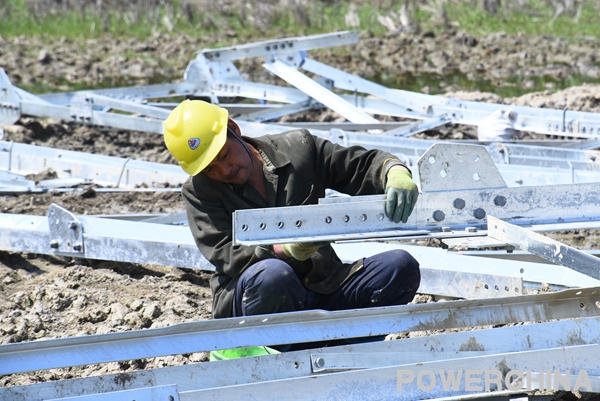

基礎施工階段,同時有8個工作面進行平行作業。老汪每天的工作就是在30多公里的線路上奔波,哪個作業面都要去看看,安全、質量、進度,哪個都不能馬虎。從指揮部出發,還可以坐坐越野車;更多的時候,不是撥開荊棘爬山就是踩著泥濘下田。
(地面組件)
線路部分塔基分布在稻田、藕塘、魚塘。老汪要求,今年春節前必須完成所有稻田、藕塘等低洼地勢各基基礎施工任務,避開節后雨水較多及春耕等方面的影響,為節后順利組塔創造條件。大家都知道,春節前的日子冷得讓人想起了10年前的南方冰災。不知道老汪怕不怕冷,只知道那期間,老汪和他的搭檔曾建新(監理工程師)不分白天還是晚上,逐一檢查60個基位的混凝土保溫措施。特別在長礦線28基施工時,當?shù)卮迕裰唤o三天施工時間。工人們?cè)诤L(fēng)冷雨中連續工作,當完成二條腿澆筑至上平面時,實在受不了就回去休息了。晚上12點,接到曾建新電話的老汪不說二話,立馬趕到現場并通知作業隊無論如何要完成出土樁柱的上部澆筑。作業隊負責人也是給力,另調來人員通夜施工,完成了地腳螺栓安裝與混凝土澆筑。當然,老汪他們沒有當“甩手掌柜”,硬是“陪”到了天亮。
(長礦線1基放線)

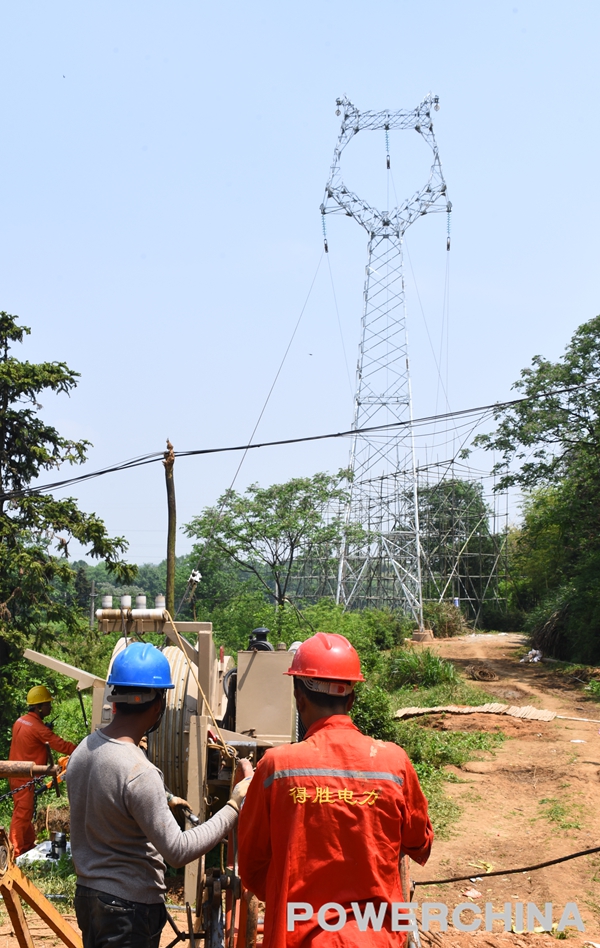

(長礦線16基走線)
按照每?jī)苫骄?/span>300米距離計算,老汪每天在工地的步數肯定是朋友圈里的佼佼者!在現場管理人員和作業工人眼里,老汪的身份是“業主代表”,大可不必這樣辛苦??衫贤魶]有這個概念,心里只有“139”。春節過后,長礦線的施工任務推進到了礦山附近,這里離變電站不遠了,但大部分基位設計在草深林密的山上。按照當?shù)仫L(fēng)俗習慣,村民只許過了“龍?zhí)ь^”的日子后才可以開路進山;而且,各基材料上山也是一大難題。雖說不用頻繁下田,但是老汪得用大部分時間爬山鉆林。老汪個子瘦小,很容易消失在林子里。爬山干什么?老汪可不是來欣賞草長鶯飛的,一方面督促塔基基礎掏挖工作,一方面要求作業隊調來馬幫往山上轉運材料,據說馬幫來自廣西。在老汪的眼皮底下,作業隊無論天晴下雨都在搶時間,終于在4月20日完成了61-78基的掏挖、材料轉運、澆筑等任務。老汪他們爬到最后一基77基澆筑工作面的時候,看到工人們?cè)陂_心地笑……

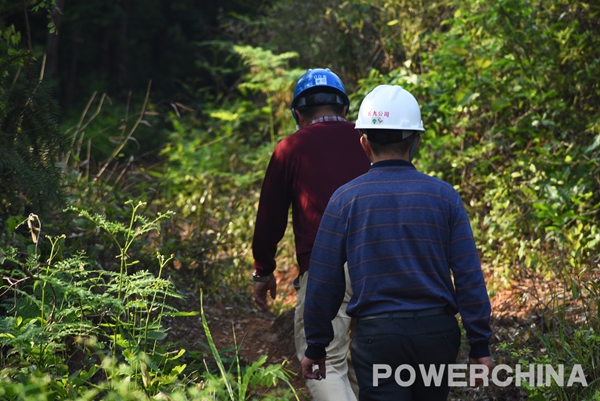

(老汪與搭檔爬山去長礦線70基)

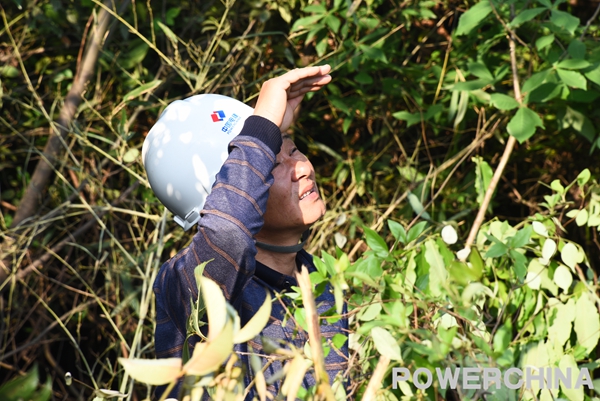

(老汪觀察長礦線70基組塔情況)

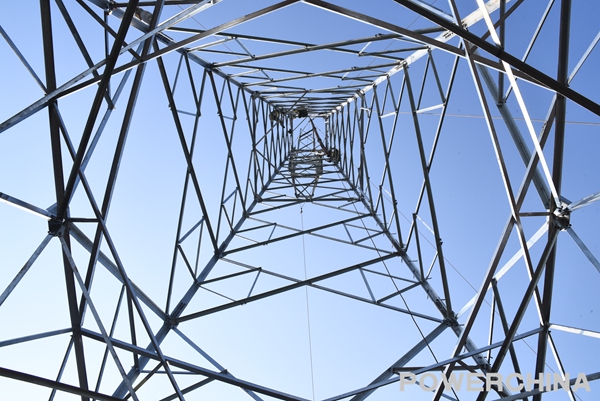

(長礦線70基正在組塔)
老汪出生在洞庭湖邊,說著帶有濃重湘北口味的塑料普通話。大多數管理人員和作業工人,不是來自河南、四川,就是池州本地的,也許是時間久了,大家都能聽得懂老汪的話。更主要的是,他們也服這個不是科班出身的“業主代表”——哪個工人沒戴好安全帽,老汪一開口,對方就會立即改正;哪些工序銜接有問題,老汪一指出,對方就會馬上采取措施。

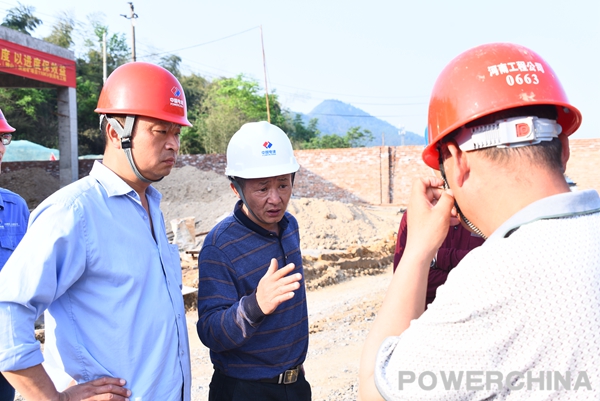

(老汪在長礦變電站指導施工)
除了線路上的“139”,老汪還管著2座變電站及10kV供電線路施工。10kV供電線路施工在4月底完成后,他的小目標就很簡單了:在6月15日前完成110kV長礦線與物流線的施工任務,保證輸電線路完成各項試驗將電送到兩座變電站。雖然,“時間不等人了!”經常掛在嘴邊,但是,他挺有信心的。

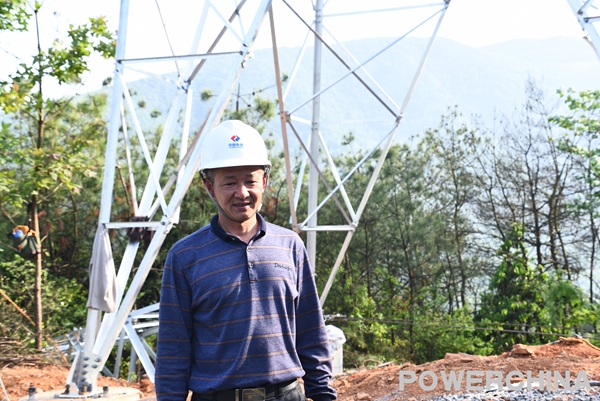

(老汪挺有信心)

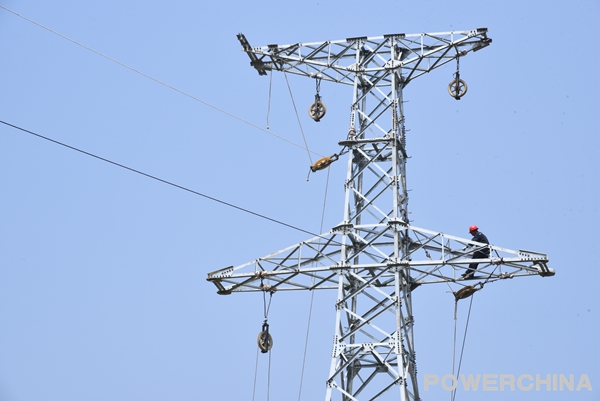

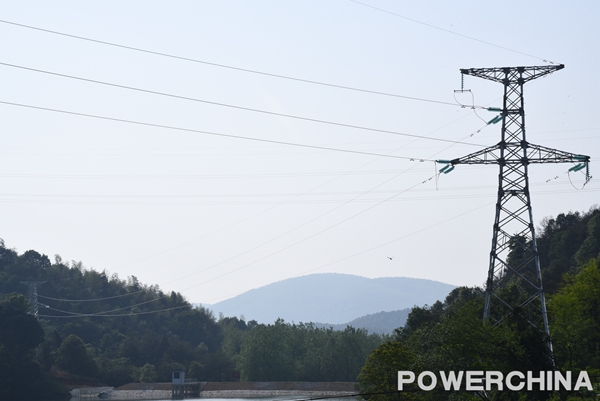

(長礦線35-37基、52-57基、61-66基已經完成架線)
